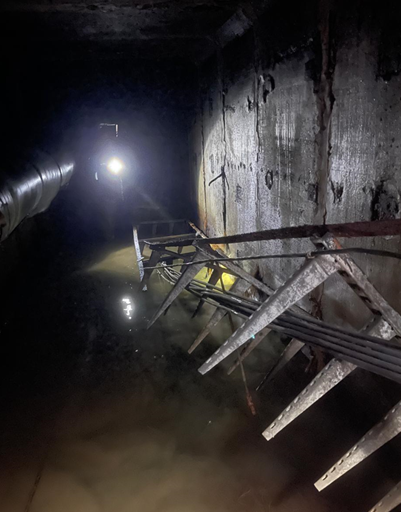

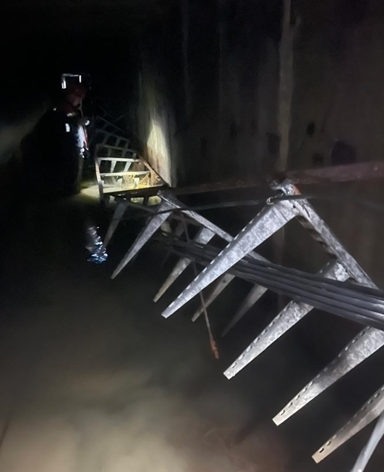

id848626633 Не смотря на это заказчик настаивает на начало смр в тоннеле.
Это какой то не серьёзный разговор. Ваш представитель осмотрел фронт работ. Кроме монтажа стоек и консолей внёс в смету откачку воды из тоннеля и просушку при невозможности обесточить кабели. Потом вы заключили договор. А сейчас это оказалось "это не безопасно". Или ваш представитель хер забил и тогда это просто ваша проблема теперь. А не заказчика.
Подскажите как заказчику донести что это не безопасно?
Никак. Либо расторгаете договор и сворачиваетесь, либо обеспечиваете сами себе безопасность
Предначертаваю, что вы будете делать (во всяком случае как это делают обычные люди): Вы откачаете воду насосом. Этот кабель руками не поднять и какой то там деревенской подпоркой не удержать. Вы притащите кучу кабельных домкратов, соберёте их и поднимете кабели на высоту консолей как по проекту.
И будете монтировать стойки (и консоли, если в проекте не съёмные) с висящими на домкратах кабелями (или переложите на временные металлические опоры, которые так же на уровне консолей, а потом вернёте домкраты опустите на консоли).
Человек рассчитывавший стоимость договора не мог это не учесть, потому что договор без этого будет стоить в 5 раз дешевле. А кабели на консоли будет нереально уложить, если они не съёмные.
Поэтому не поднимайте панику, тащите насос. Не обязательно лезть в воду, чтоб откачивать воду. Мы коммуникационные коллекторы за ночь откачивали, где воды выше головы, при том что силовых кабелей было в 50 раз больше. И никто не сдох. Из минусов только 10 камазов с мешками грязи пришлось вывозить
(кабельная консоль - горизонтальная палка, стойка - вертикальная палка)
